Nhật ký thi công · Cổng Trời Đông Giang

Quá trình thi công tượng già làng tại Cổng Trời Đông Giang

Hành trình 5 tháng từ khung sắt đến hoàn thiện

← Quay lại trang Dự án

Đôi nét về Cổng Trời Đông Giang

Cổng Trời Đông Giang là khu du lịch sinh thái tại xã Ma Cooih, huyện Đông Giang, tỉnh Quảng Nam — một trong những dự án du lịch quy mô lớn nhất khu vực miền núi phía Tây Quảng Nam. Nơi đây sở hữu hệ thống hơn 25 thác nước tự nhiên trải dài hơn 5km đã được xác lập kỷ lục Việt Nam, cùng hệ thống hang động thạch nhũ, cáp treo dài 1,6km lên đến độ cao 800m, và Làng văn hóa Cơ Tu tái hiện nhà Gươi, các điệu múa Tung Tung Da Dá truyền thống.

Không chỉ là điểm đến sinh thái, Cổng Trời Đông Giang còn mang sứ mệnh gìn giữ và lan tỏa văn hóa của người Cơ Tu — cộng đồng dân tộc bản địa gắn bó lâu đời với núi rừng Đông Giang. Chính vì vậy, hình tượng già làng Cơ Tu được lựa chọn đặt tại khu vực Đỉnh 800 mang ý nghĩa rất lớn: vừa là biểu tượng tri ân tổ tiên, vừa là điểm nhấn văn hóa cho du khách khi đặt chân đến vùng đất này.

Chúng tôi thực sự vinh dự và tự hào khi được Cổng Trời Đông Giang tin tưởng giao phó thi công công trình tượng già làng tại vị trí quan trọng bậc nhất của khu du lịch. Đây không đơn thuần là một hợp đồng thi công, mà là cơ hội để đội thợ góp một phần công sức vào việc gìn giữ hồn cốt văn hóa Cơ Tu giữa đại ngàn Trường Sơn.

Bài viết này ghi lại toàn bộ quá trình thi công thực tế — từ ngày đào móng, dựng khung sắt đầu tiên đến ngày hoàn thiện — kèm hình ảnh từng giai đoạn, để quý khách có cái nhìn minh bạch nhất về năng lực và cách làm việc của đội thợ.

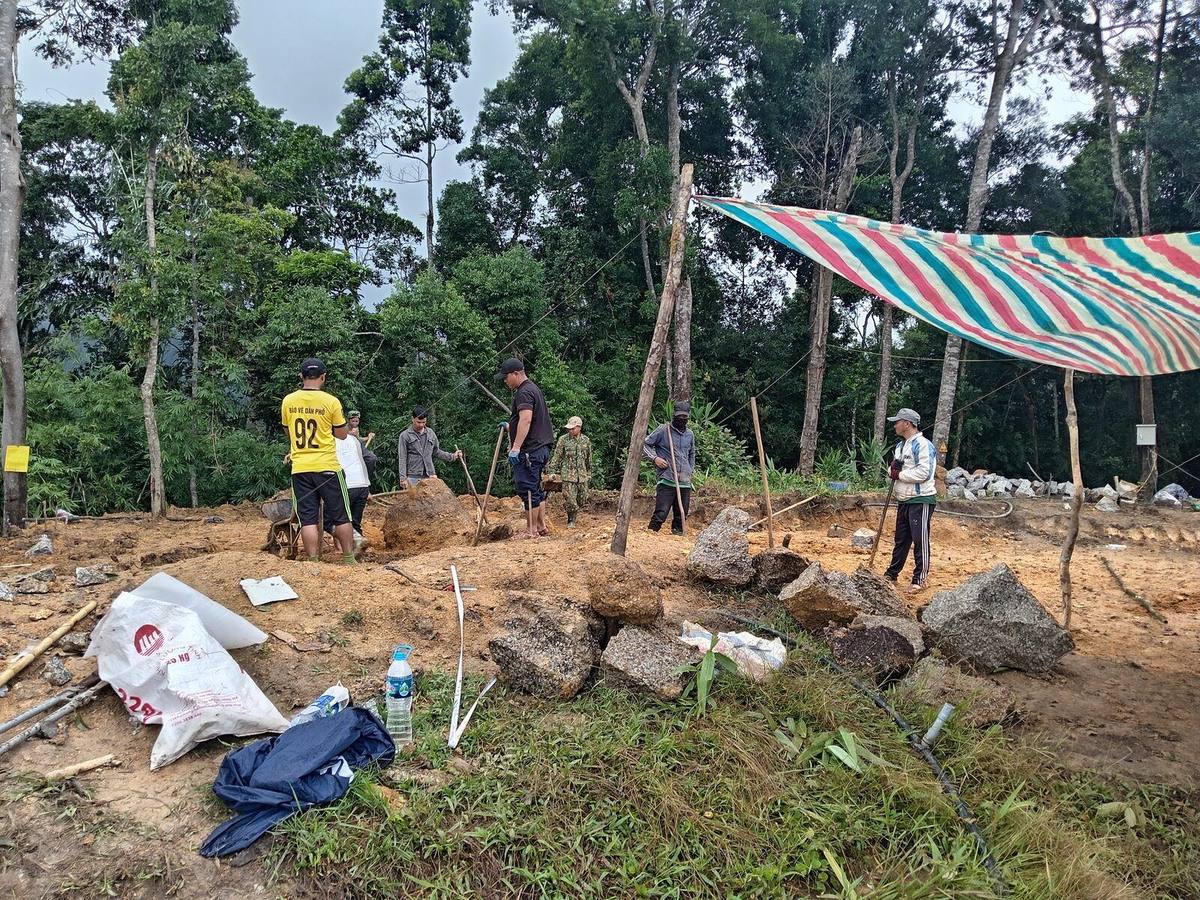

Mặt bằng thi công giai đoạn chuẩn bị, tháng 10/2025
Mặt bằng thi công giai đoạn chuẩn bị, tháng 10/2025

Giai đoạn 1: Đào móng, dựng trụ, dựng khung sắt (17/10/2025 – 13/12/2025)

1.1. Những ngày đầu giữa tâm mưa lũ lịch sử

Ngày 17/10/2025, đội thợ đưa 2 người đầu tiên lên công trình. Chưa kịp triển khai gì thì từ ngày 18 đến 24/10, khu vực chịu ảnh hưởng của đợt mưa lũ lịch sử, toàn bộ công việc phải tạm dừng. Đây là giai đoạn khó khăn nhất tính theo yếu tố thiên tai của cả dự án.

Hộp kinh nghiệm chuyên gia

Với các công trình ở địa hình cao, đồi núi, chúng tôi luôn tính sẵn phương án "nghỉ chờ thời tiết" trong kế hoạch nhân sự — không đưa quân ồ ạt ngay từ đầu để tránh lãng phí và giữ an toàn cho thợ.

Ngày 25/10, đội hình 8 người (2 thợ, 6 phụ) chính thức đào móng. Nhưng chỉ 1 ngày sau, từ 26–28/10, mưa lũ đợt 2 khiến nước dâng cao, đường vào công trình bị chia cắt, buộc phải nghỉ tiếp.

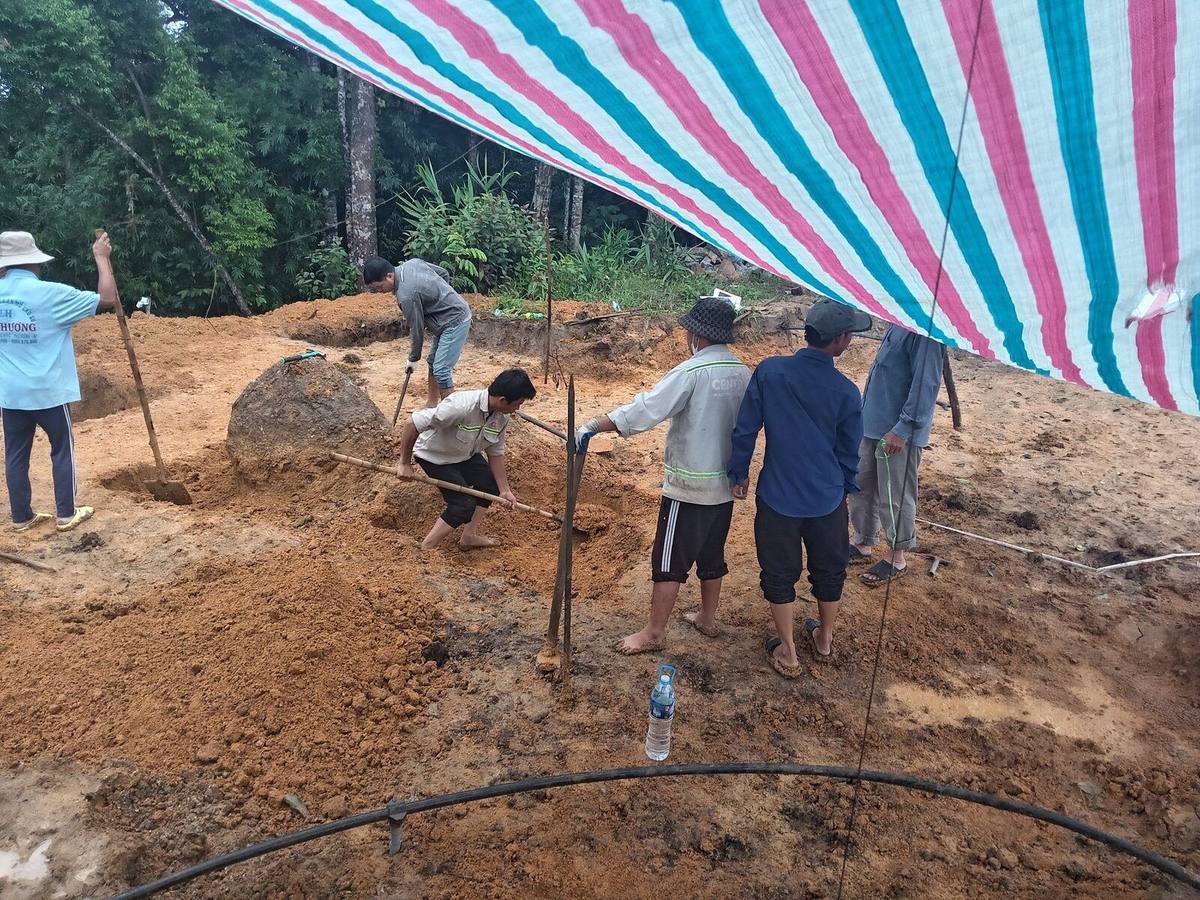

Đào móng công trình, ngày 25/10/2025
Đào móng công trình, ngày 25/10/2025

1.2. Làm sắt giữa trời mưa để không lỡ tiến độ

Ngày 29/10, dù trời vẫn mưa to, đội thợ vẫn quyết định đưa máy duỗi sắt, máy cắt sắt vào làm việc tại khu vực nhà ga 400 — tận dụng từng ngày có thể thi công được để bù lại tiến độ đã mất.

Ngày 1/11, đội thợ còn chủ động hỗ trợ chủ đầu tư vận chuyển vật tư lên khu vực Đỉnh 800, dù đây vốn không phải trách nhiệm của đơn vị thi công — chấp nhận phát sinh chi phí để công trình không bị đình trệ vì thiếu vật tư.

1.3. Cơn bão số 13 và quyết định cho toàn bộ công nhân về quê tránh bão

Từ ngày 2/11 đến 11/11 — giai đoạn nghỉ dài nhất kể từ khi khởi công — toàn bộ công nhân được cho về quê tránh bão số 13, kèm hỗ trợ 200.000đ/người. Ngày 12/11, đội tiếp tục hỗ trợ khách hàng vận chuyển vật tư lên công trình do phía chủ đầu tư thiếu nhân lực sau bão.

Hộp kinh nghiệm chuyên gia

Đặt an toàn của thợ lên trên tiến độ là nguyên tắc không thương lượng. Một công trình chậm vài ngày có thể bù lại, nhưng an toàn con người thì không đánh đổi.

Ngày 13/11, công trình chính thức trở lại với đầy đủ nhân lực, dựng trại làm việc ổn định.

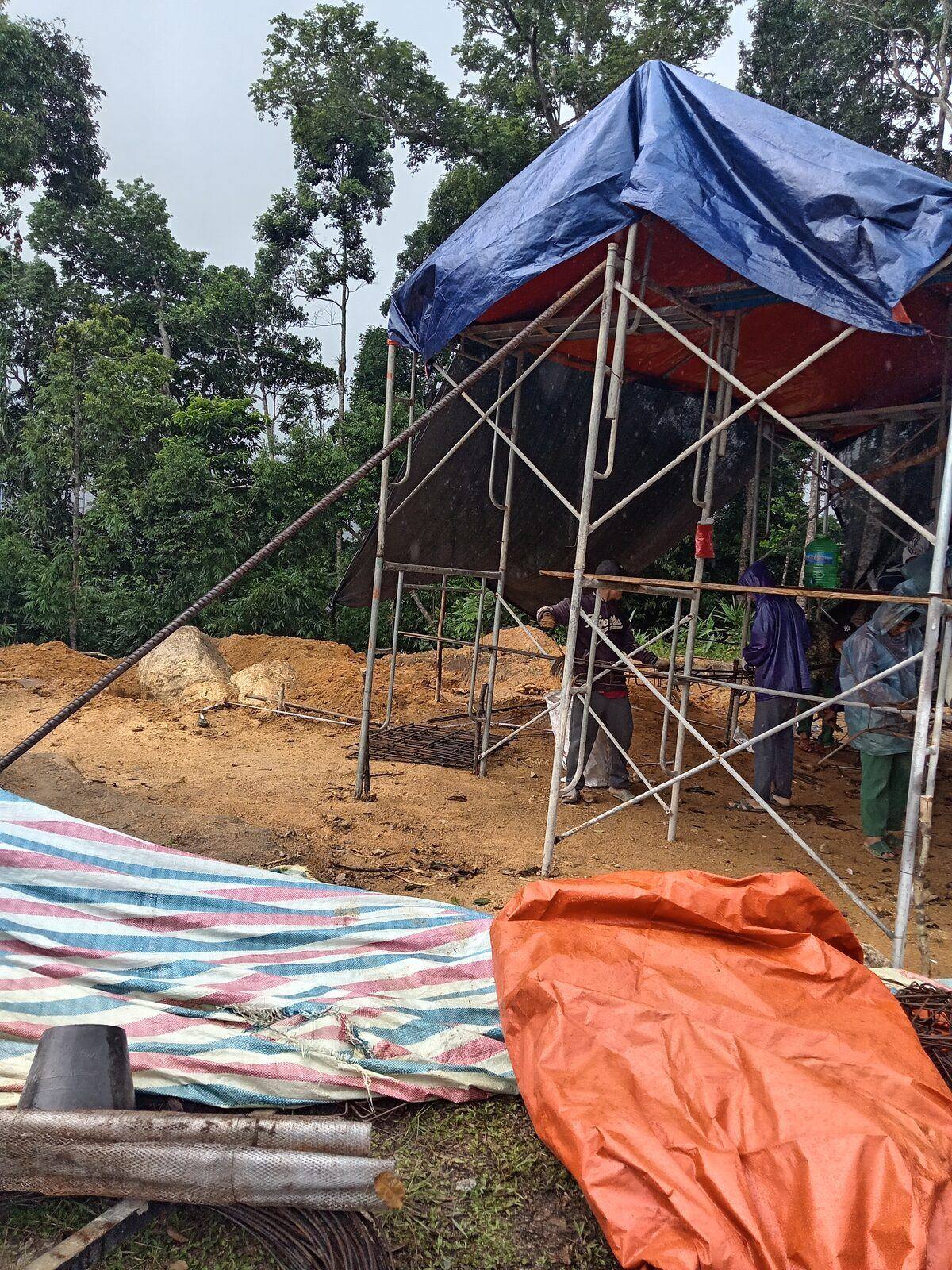

Dựng trại, tập kết nhân lực trở lại công trình, ngày 13/11/2025
Dựng trại, tập kết nhân lực trở lại công trình, ngày 13/11/2025

1.4. Hơn một tháng làm móng, dựng trụ liên tục

Suốt từ 14/11 đến giữa tháng 12, đội thợ tập trung làm móng, dựng trụ mỗi ngày, chỉ nghỉ khi mưa lũ đợt 4 (17–18/11) và một ngày mưa lớn (24/11). Đến ngày 10/12, công trình đã lên đến công đoạn làm móng, trụ và cột lưới. Ngày 13/12, đội bắt đầu vừa làm khung sắt vừa đắp cốt xi măng — đánh dấu bước chuyển sang giai đoạn 2.

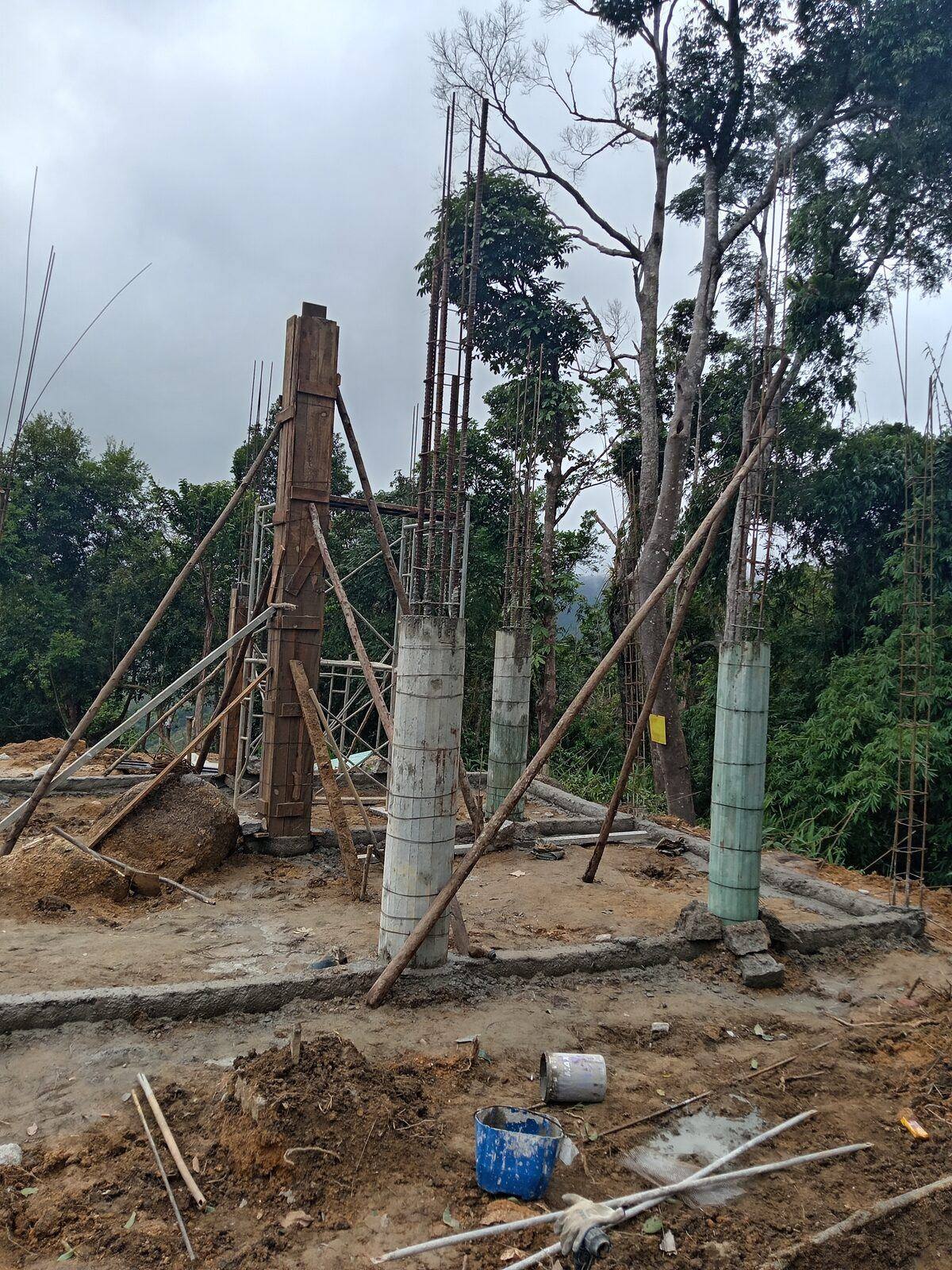

Dựng trụ bê tông cốt thép, tháng 11/2025
Dựng trụ bê tông cốt thép, tháng 11/2025

Giai đoạn 2: Dựng khung sắt, đắp cốt xi măng, tạo hình chi tiết (14/12/2025 – 20/3/2026)

2.1. Gộp công đoạn để đẩy nhanh tiến độ

Thay vì làm tuần tự, đội thợ chủ động gộp công đoạn cuối của giai đoạn khung sắt với công đoạn đầu của đắp cốt xi măng. Từ 14/12 đến giữa tháng 1, công trình duy trì nhịp độ vừa làm sắt – khung, vừa đắp cốt xi măng liên tục.

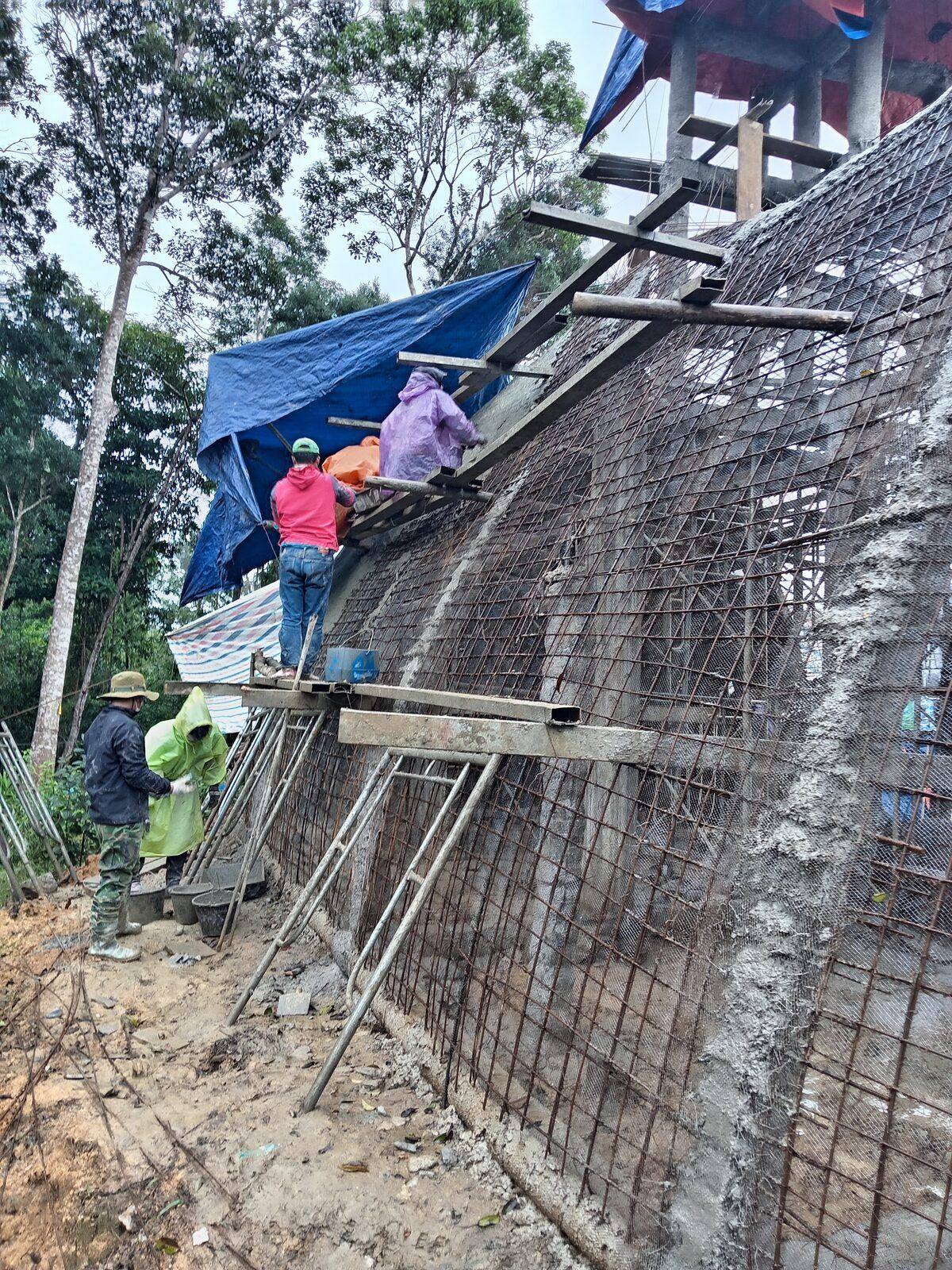

Dựng khung lưới sắt và đắp cốt xi măng, giữa tháng 12/2025
Dựng khung lưới sắt và đắp cốt xi măng, giữa tháng 12/2025

Từ ngày 20/12, đội tập trung làm khung sắt phần đầu tượng — công đoạn đòi hỏi tay nghề điêu khắc cao nhất trong toàn bộ dự án.

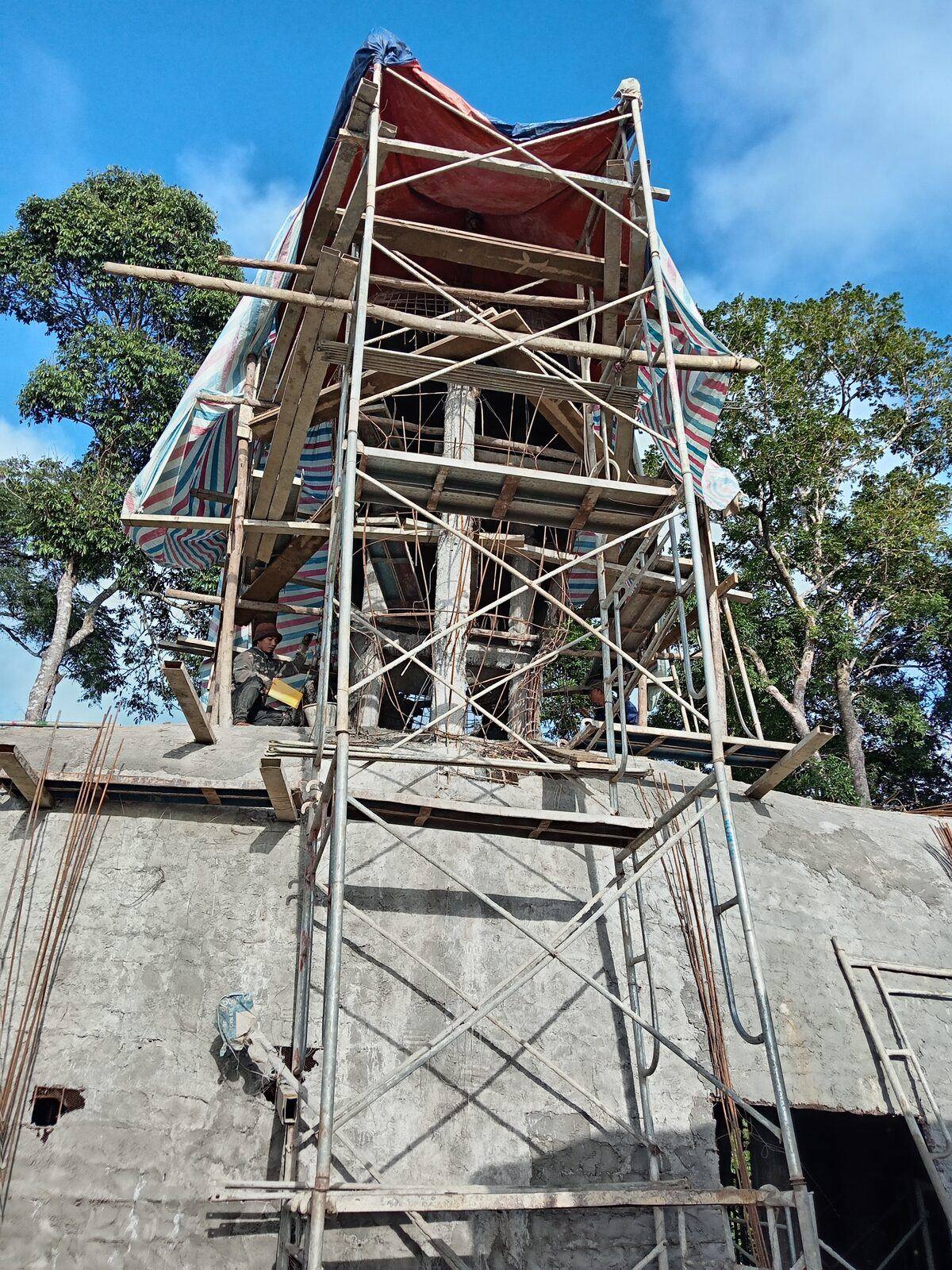

Khung sắt phần đầu tượng đang được dựng cao dần, cuối tháng 12/2025
Khung sắt phần đầu tượng đang được dựng cao dần, cuối tháng 12/2025

2.2. Tô trác chi tiết và xử lý phát sinh song song bảo hành

Từ 23/12, đội tập trung nhân lực tô trác bên trong tượng — công đoạn quyết định độ sắc nét của thần thái, đường nét khuôn mặt và trang phục. Đáng chú ý, ngày 30/12, đội vẫn chia 2 người xuống bảo hành lại một tượng cậu bé đã bàn giao trước đó, trong khi phần còn lại tiếp tục tô trác trên công trình chính — cho thấy cam kết bảo hành không bị gián đoạn dù đang cao điểm tiến độ.

Hộp kinh nghiệm chuyên gia

Chúng tôi không đợi công trình mới xong mới quay lại bảo hành công trình cũ. Nhân sự luôn được chia linh hoạt để không khách hàng nào phải chờ đợi.

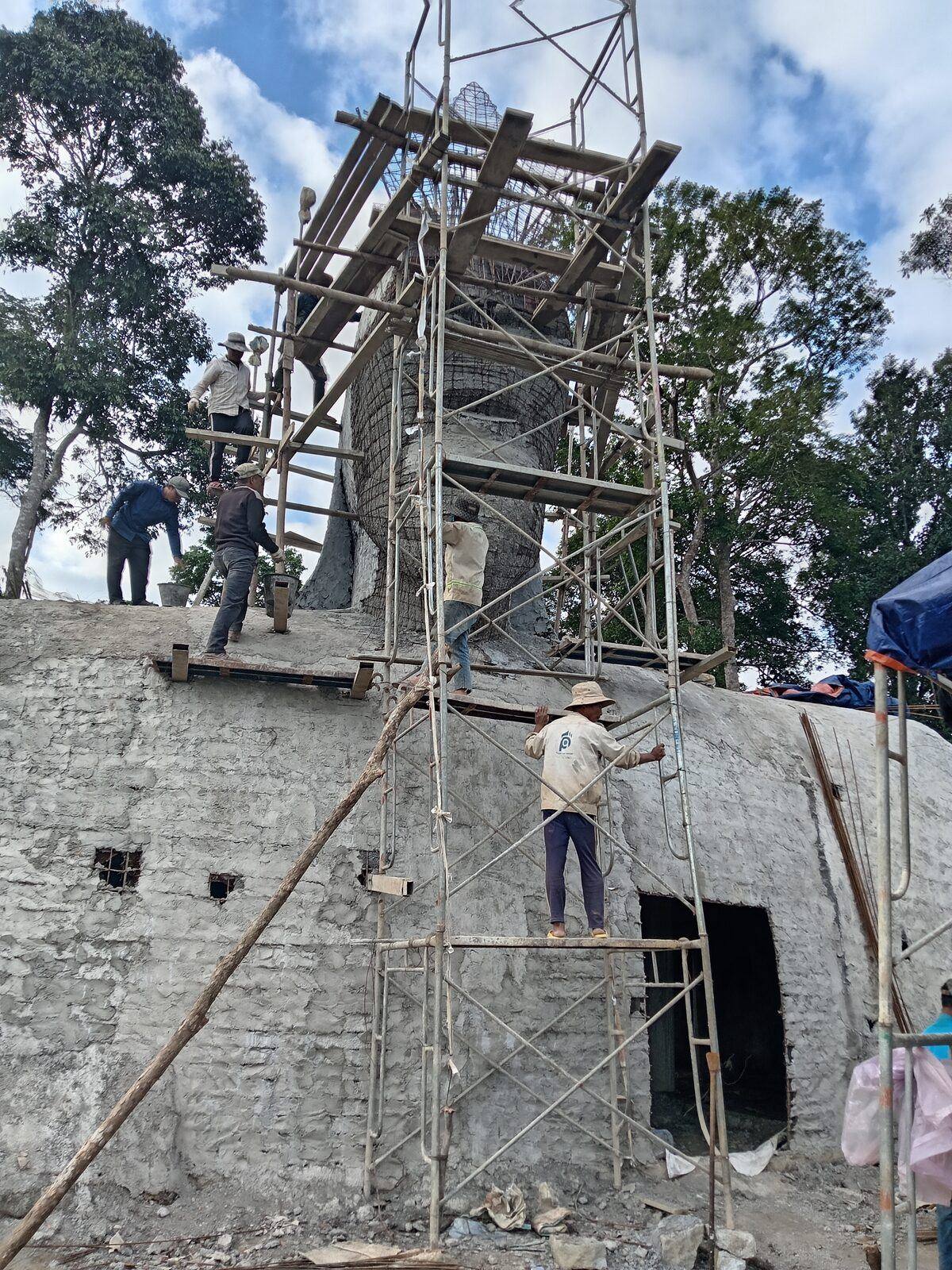

Tô trác chi tiết bên trong tượng, cuối tháng 12/2025
Tô trác chi tiết bên trong tượng, cuối tháng 12/2025

Ngày 1/1/2026, phần tô trác bên trong hoàn tất, đội chuyển sang làm phần giả đá và lên khung sắt đá. Từ 2/1, công việc được chia thành 2 đội song song: một đội làm sắt phía dưới, một đội đi cốt lưới cho phần đá phía trên — tối ưu nhân lực trên cùng một công trình.

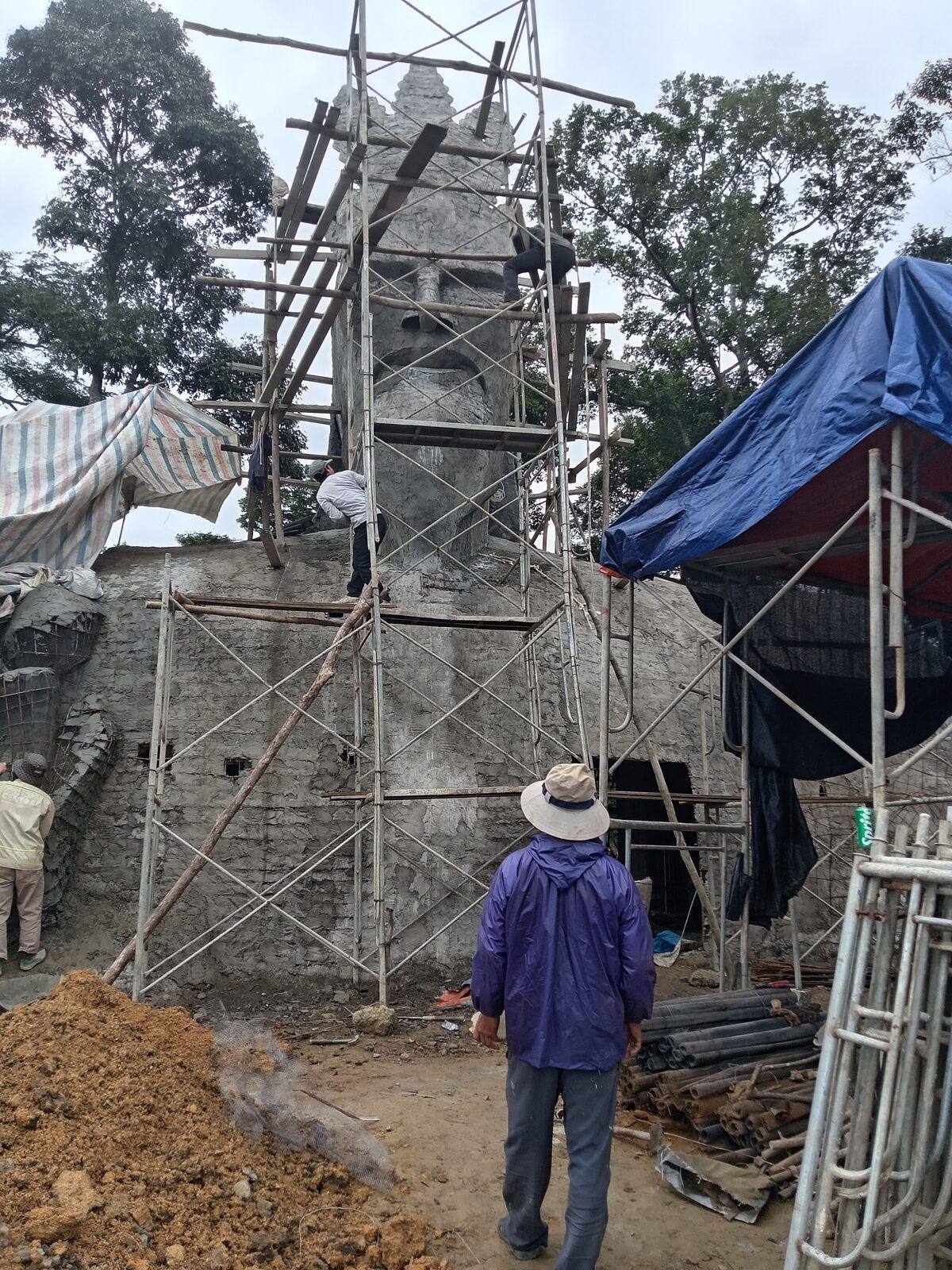

Lên cốt lưới phần giả đá, đầu tháng 1/2026
Lên cốt lưới phần giả đá, đầu tháng 1/2026

2.3. Mở rộng thiết kế theo phát sinh thực tế

Ngày 5/1, công trình được mở rộng thêm một phía theo yêu cầu phát sinh. Từ 7/1 đến 14/1, đội tập trung xử lý toàn bộ phần mở rộng này trước khi bước vào giai đoạn hoàn thiện bề mặt.

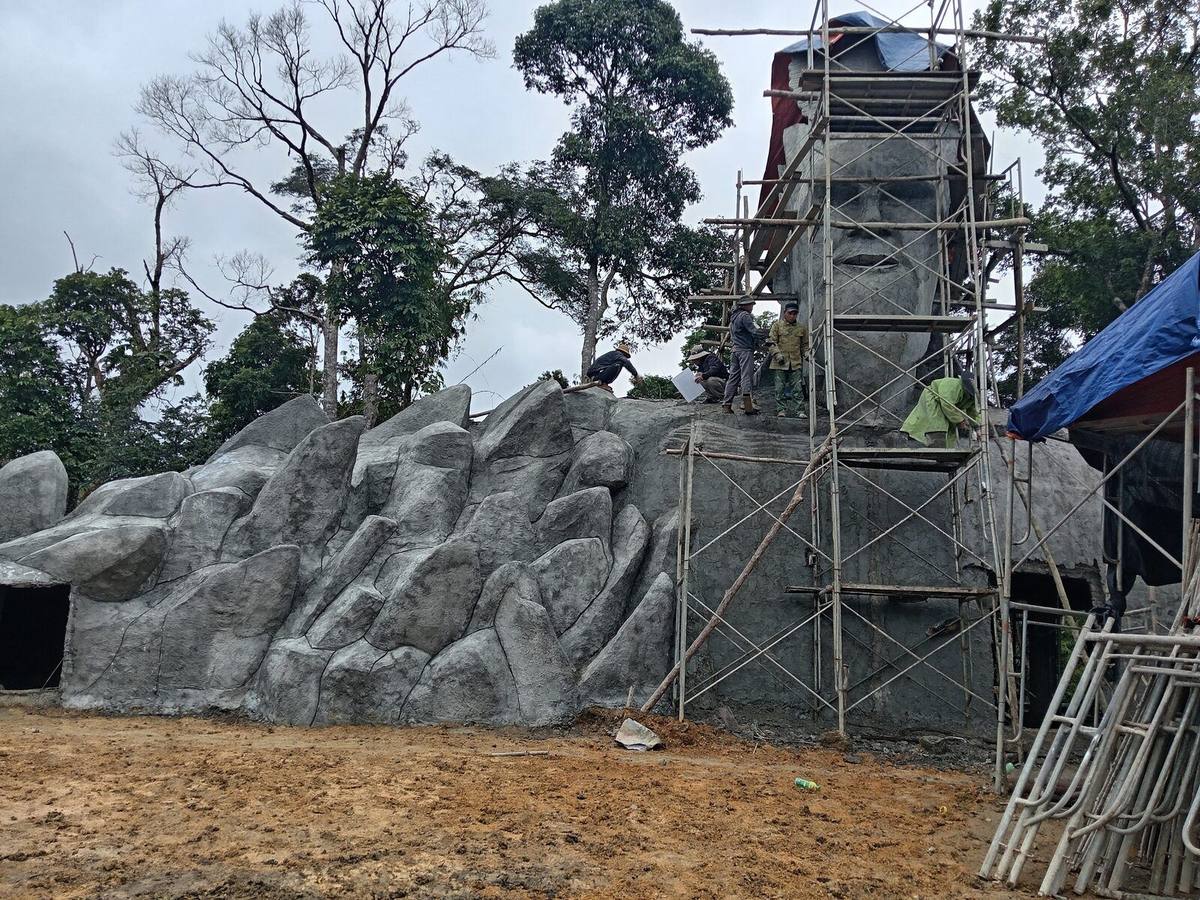

Phần mở rộng công trình đang thi công, tháng 1/2026
Phần mở rộng công trình đang thi công, tháng 1/2026

2.4. Về đích sau Tết, vượt thêm 2 đợt nghỉ vì mưa sơn

Ngày 11/2 là ngày làm việc cuối cùng trước khi nghỉ Tết. Vào thời điểm này, toàn bộ khối tượng và phần giả đá đã lên hình hoàn chỉnh với lớp lót trắng, chỉ còn chờ công đoạn sơn màu hoàn thiện.

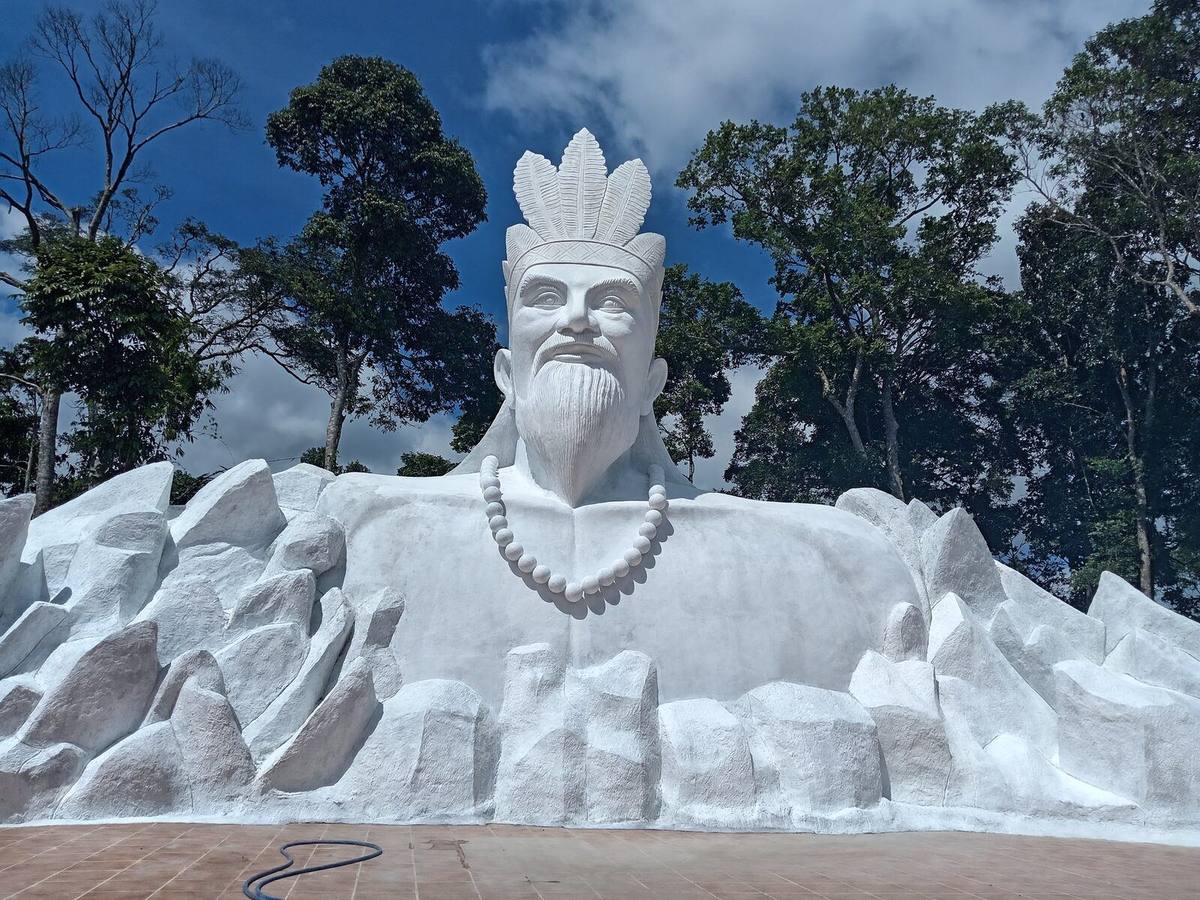

Tượng đã lên hình hoàn chỉnh với lớp lót trắng, ngày 11/2/2026 trước Tết
Tượng đã lên hình hoàn chỉnh với lớp lót trắng, ngày 11/2/2026 trước Tết

Sang ngày 1/3, đội quay lại công trình. Công đoạn sơn hoàn thiện tiếp tục bị gián đoạn hai lần vì mưa: nghỉ từ 3/3 đến 8/3, rồi nghỉ tiếp từ 9/3 đến 17/3 do mưa to kéo dài — cho thấy ngay cả ở chặng cuối, thời tiết vẫn là thử thách lớn nhất của mọi công trình ngoài trời quy mô lớn.

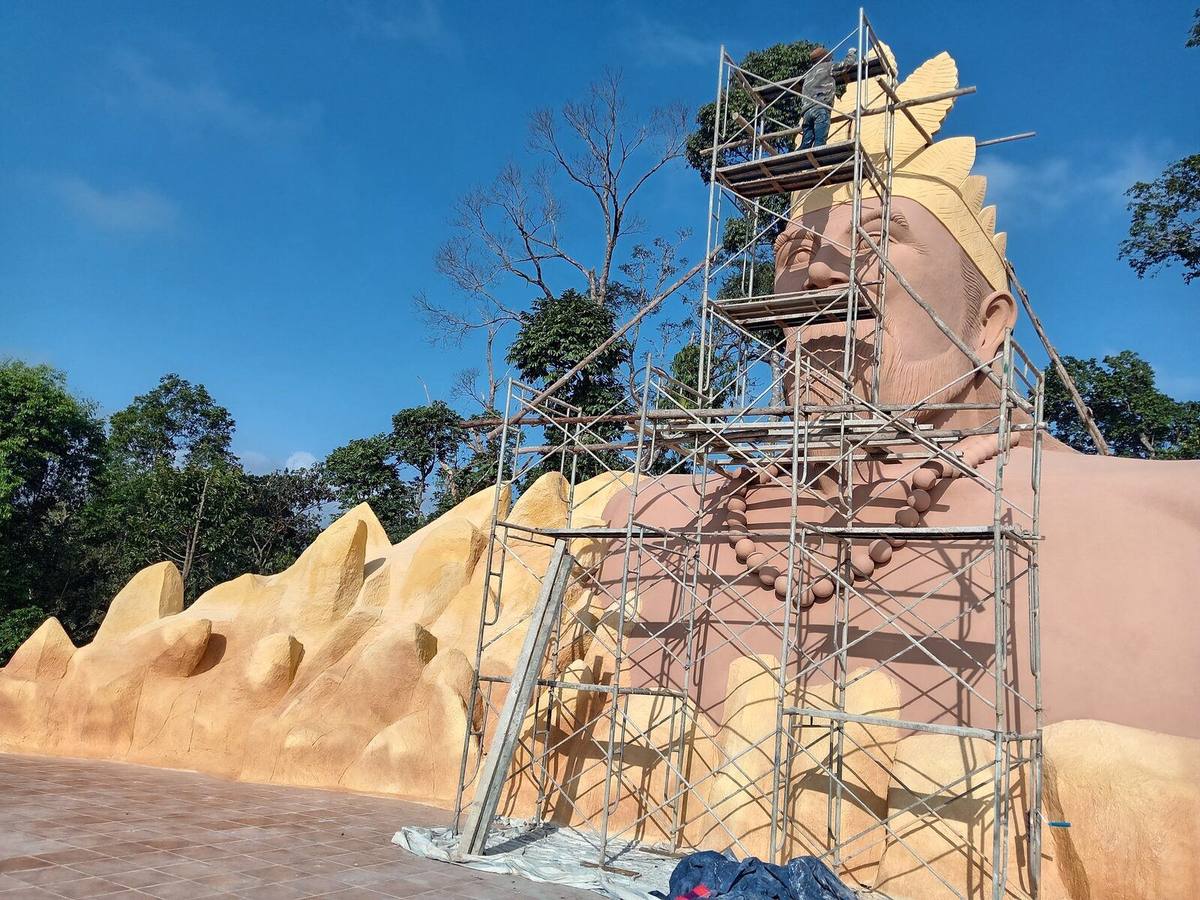

Sơn hoàn thiện màu đá, ngày 8/3/2026
Sơn hoàn thiện màu đá, ngày 8/3/2026

Ngày 20/3/2026, công trình chính thức hoàn thiện toàn bộ và bàn giao.

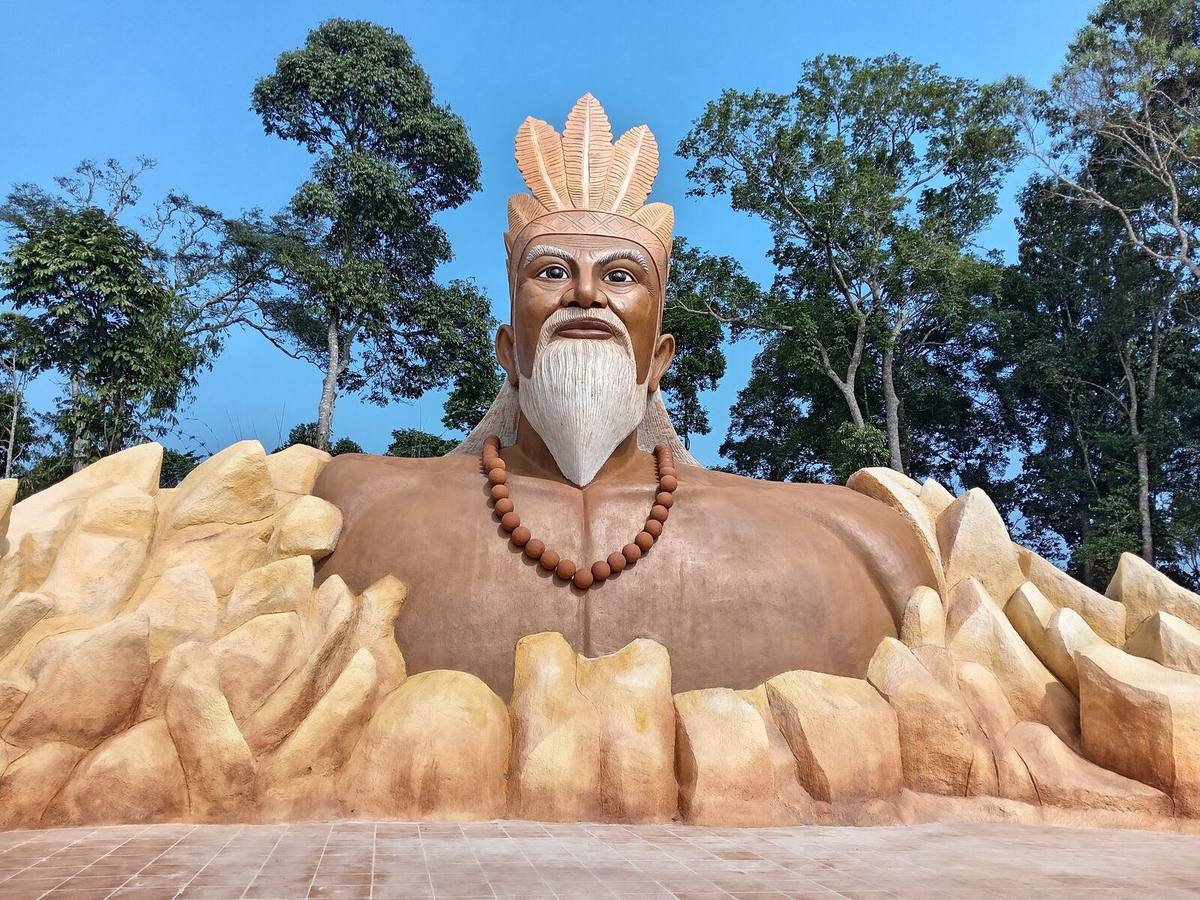

Tượng già làng Cơ Tu tại Cổng Trời Đông Giang sau khi hoàn thiện
Tượng già làng Cơ Tu tại Cổng Trời Đông Giang sau khi hoàn thiện

Nhìn lại 5 tháng thi công: con số nói lên điều gì

Từ 17/10/2025 đến 20/3/2026 — tổng cộng khoảng 5 tháng — công trình đã trải qua 4 đợt mưa lũ, 1 cơn bão lớn (bão số 13), 1 kỳ nghỉ Tết và 2 đợt gián đoạn vì mưa ở công đoạn sơn hoàn thiện. Trung bình đội duy trì 9 người thi công mỗi ngày trong các giai đoạn cao điểm, gồm 1 thợ điêu khắc, 2 thợ hồ và 6 phụ.

5
tháng thi công
4
đợt mưa lũ
1
cơn bão lớn
9
người/ngày cao điểm

Không có công trình ngoài trời quy mô lớn nào tránh được hoàn toàn rủi ro thời tiết. Điều tạo nên khác biệt là cách một đội thợ ứng xử với rủi ro đó: có minh bạch ghi nhận, có phương án hỗ trợ nhân công, có tận dụng từng ngày thời tiết cho phép để bù tiến độ, và quan trọng nhất — vẫn hoàn thiện đúng chất lượng cam kết.

Kết luận

Không cần một công trình phải "suôn sẻ tuyệt đối" mới chứng minh được năng lực của đội thợ. Ngược lại, cách một đơn vị thi công xử lý những ngày mưa lũ, những đợt bão, những phát sinh ngoài kế hoạch mới là thước đo thực chất nhất. Nhật ký thi công tượng già làng Cơ Tu tại Cổng Trời Đông Giang là một minh chứng cụ thể cho năng lực đó — từ khâu dựng khung sắt, đắp cốt xi măng, tạo hình chi tiết đến hoàn thiện bề mặt.

Nếu quý khách đang có nhu cầu thi công tượng điêu khắc quy mô lớn và cần một đội thợ minh bạch về tiến độ, có phương án ứng phó rủi ro rõ ràng, hãy liên hệ trực tiếp để được tư vấn khảo sát công trình cụ thể.

Bạn có công trình cần điêu khắc quy mô lớn?

Bình An nhận khảo sát và tư vấn thi công cho khu du lịch, resort, sân vườn.

Nhận tư vấn miễn phí
