Nhật ký thi công · Cổng Trời Đông Giang

Quá trình thi công thác nước đá nhân tạo tại Cổng Trời Đông Giang

Hành trình 90 ngày từ đào móng đến dòng nước đầu tiên

← Quay lại trang Dự án

Đôi nét về hạng mục thác nước đá nhân tạo

Cổng Trời Đông Giang là khu du lịch sinh thái nổi tiếng với hệ thống thác nước tự nhiên và cáp treo tại xã Ma Cooih, huyện Đông Giang, tỉnh Quảng Nam. Bên cạnh những thác nước tự nhiên đã làm nên tên tuổi cho khu du lịch, chủ đầu tư còn đặt hàng thêm một hạng mục thác nước đá nhân tạo ngay trên đỉnh 400, nhằm tạo thêm điểm nhấn cảnh quan cho du khách tham quan.

Chúng tôi thực sự vinh dự khi tiếp tục được tin tưởng giao thực hiện hạng mục này, song song với công trình tượng già làng Cơ Tu đang thi công cùng thời điểm tại đây. Đội thợ được bố trí luân phiên giữa hai công trình để đảm bảo tiến độ cho cả hai.

Bài viết này ghi lại toàn bộ quá trình thi công thực tế thác nước đá nhân tạo — từ ngày đào móng đầu tiên đến ngày nghiệm thu dòng nước đầu tiên chảy qua từng bậc đá — kèm hình ảnh từng giai đoạn, kể cả những sự cố phát sinh và cách chúng tôi xử lý.

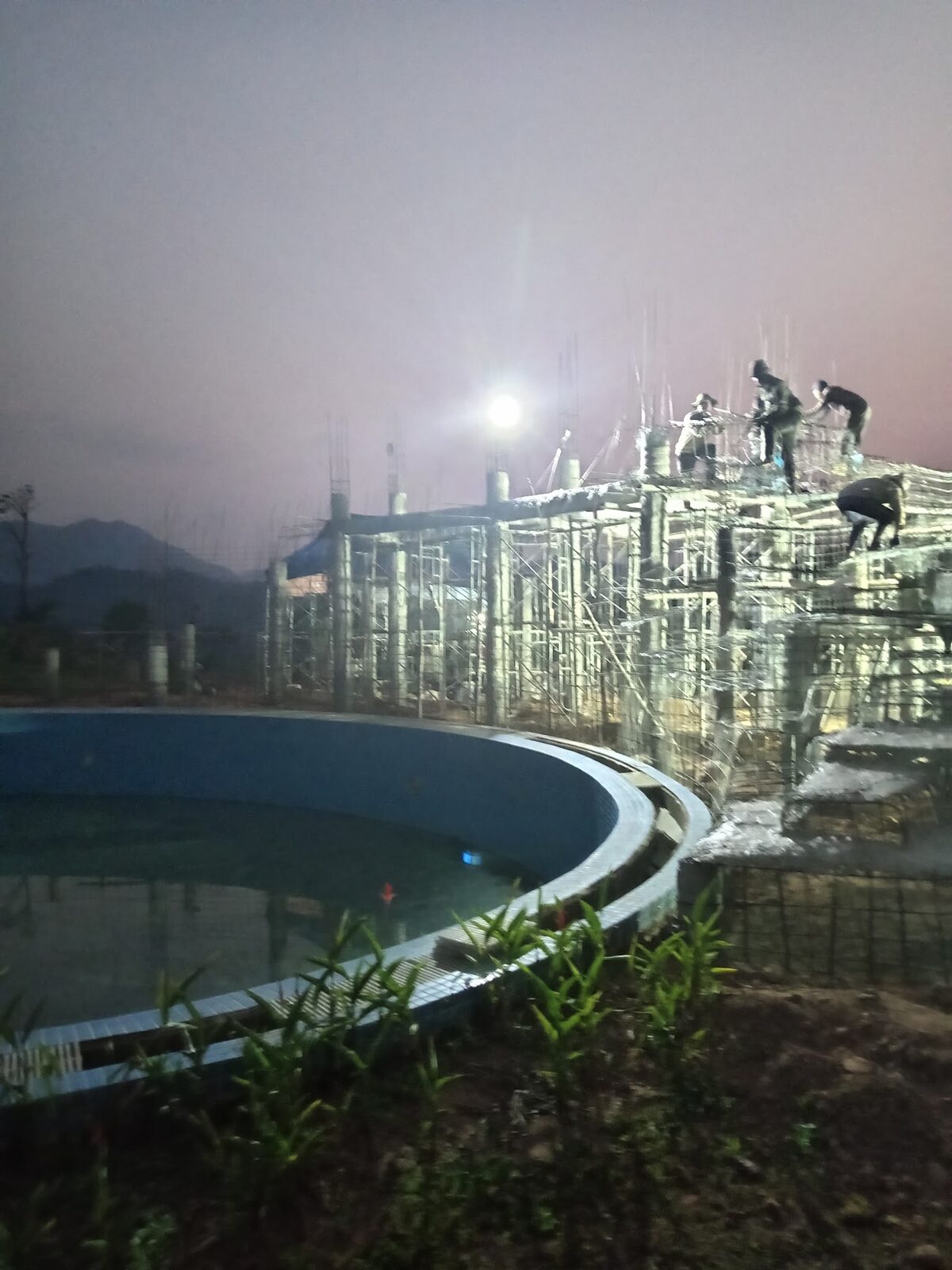

Mặt bằng thi công thác nước đá nhân tạo trước khi khởi công
Mặt bằng thi công trước khi khởi công, tháng 3/2026

Giai đoạn 1: Đào móng, dựng trụ sắt (7/3 – 9/4/2026)

Công trình chính thức khởi công đào móng vào ngày 7/3/2026. Đây là giai đoạn nền tảng, quyết định toàn bộ kết cấu chịu lực cho khối thác nước phía trên nên được thi công cẩn trọng, không nóng vội.

Những ngày đầu vừa đào móng vừa chờ vật tư

Trong hai tuần đầu, công trình có nhiều ngày phải tạm nghỉ do thời tiết mưa và chờ vật tư sắt thép chuyển lên núi. Từ ngày 21/3, trụ sắt bắt đầu được lắp dựng tại hố móng. Cuối tháng 3, đội thợ tạm chuyển sang tập trung cho công trình tượng già làng theo yêu cầu tiến độ, trước khi quay lại thác nước và thi công liên tục móng, trụ cho đến đầu tháng 4.

Hộp kinh nghiệm chuyên gia

Khi cùng lúc thi công hai công trình trong cùng một khu du lịch, việc luân phiên nhân lực hợp lý giúp cả hai tiến độ không bị đình trệ hoàn toàn — thay vì dồn toàn bộ nhân lực cho một công trình rồi bỏ trống công trình còn lại trong thời gian dài.

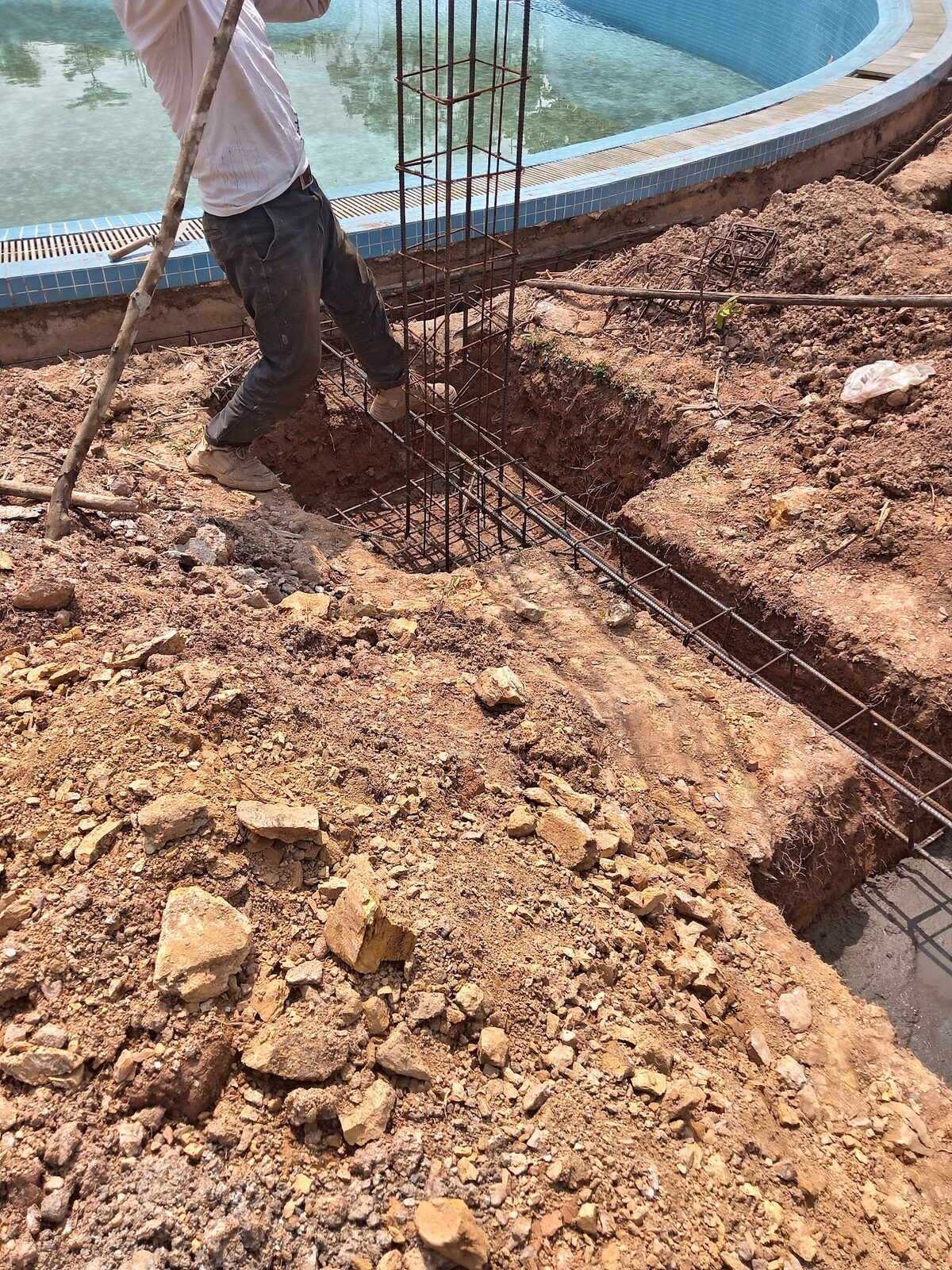

Dựng trụ sắt tại hố móng thác nước đá nhân tạo
Dựng trụ sắt tại hố móng, cuối tháng 3/2026

Giai đoạn 2: Lên khung sắt, đổ bê tông (11/4 – 25/4/2026)

Từ ngày 11/4, khung sắt và cột lưới được dựng cao dần theo hình khối thác nước đã thiết kế. Ngày 13/4, đội thợ bắt đầu đổ bê tông cho phần kết cấu chịu lực chính. Công việc diễn ra liên tục cho đến ngày 25/4, trước khi cả công trình bước vào đợt nghỉ lễ 11 ngày.

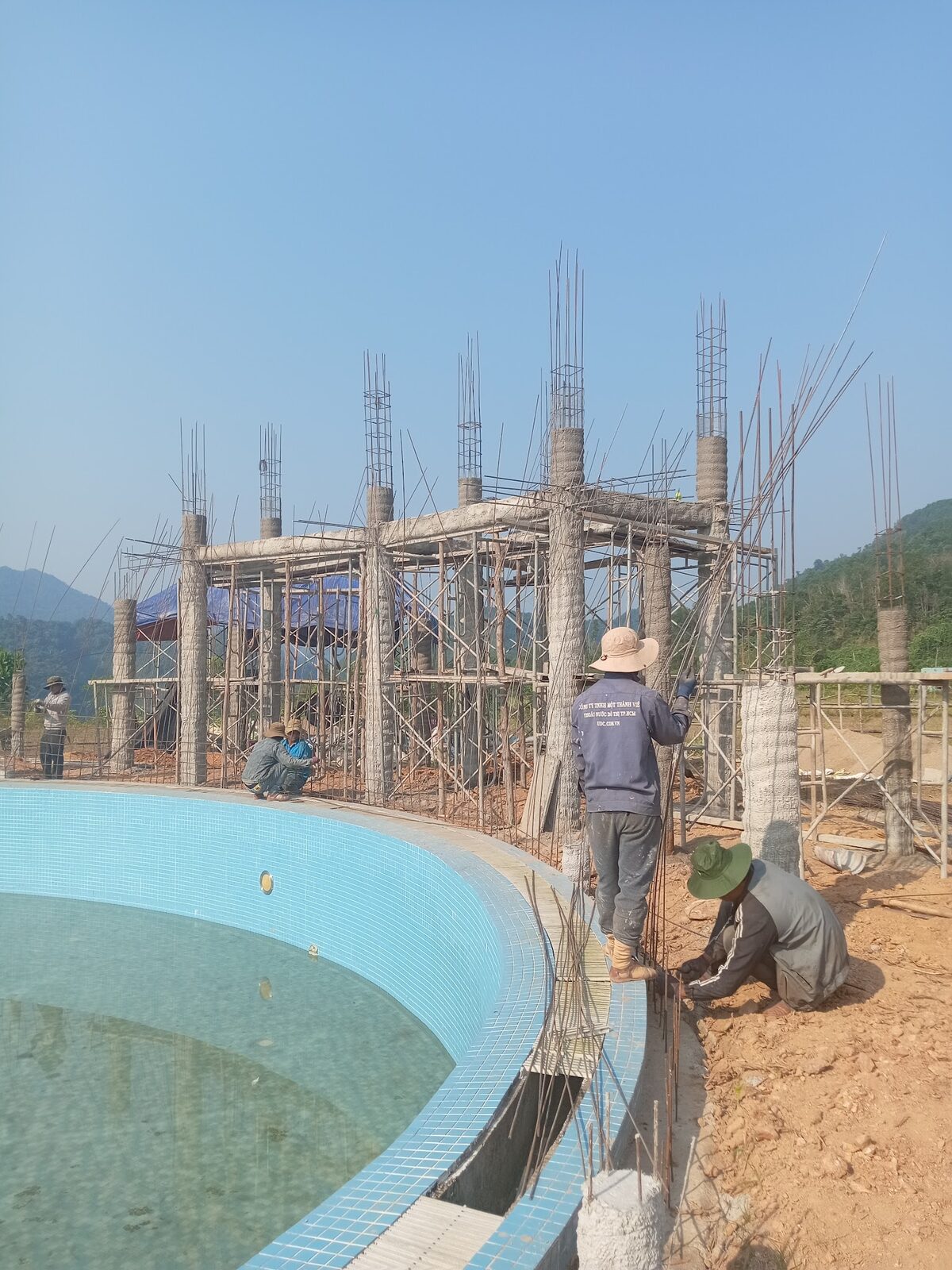

Khung sắt thác nước đá nhân tạo dựng cao dần
Khung sắt dựng cao dần theo hình khối thiết kế, giữa tháng 4/2026

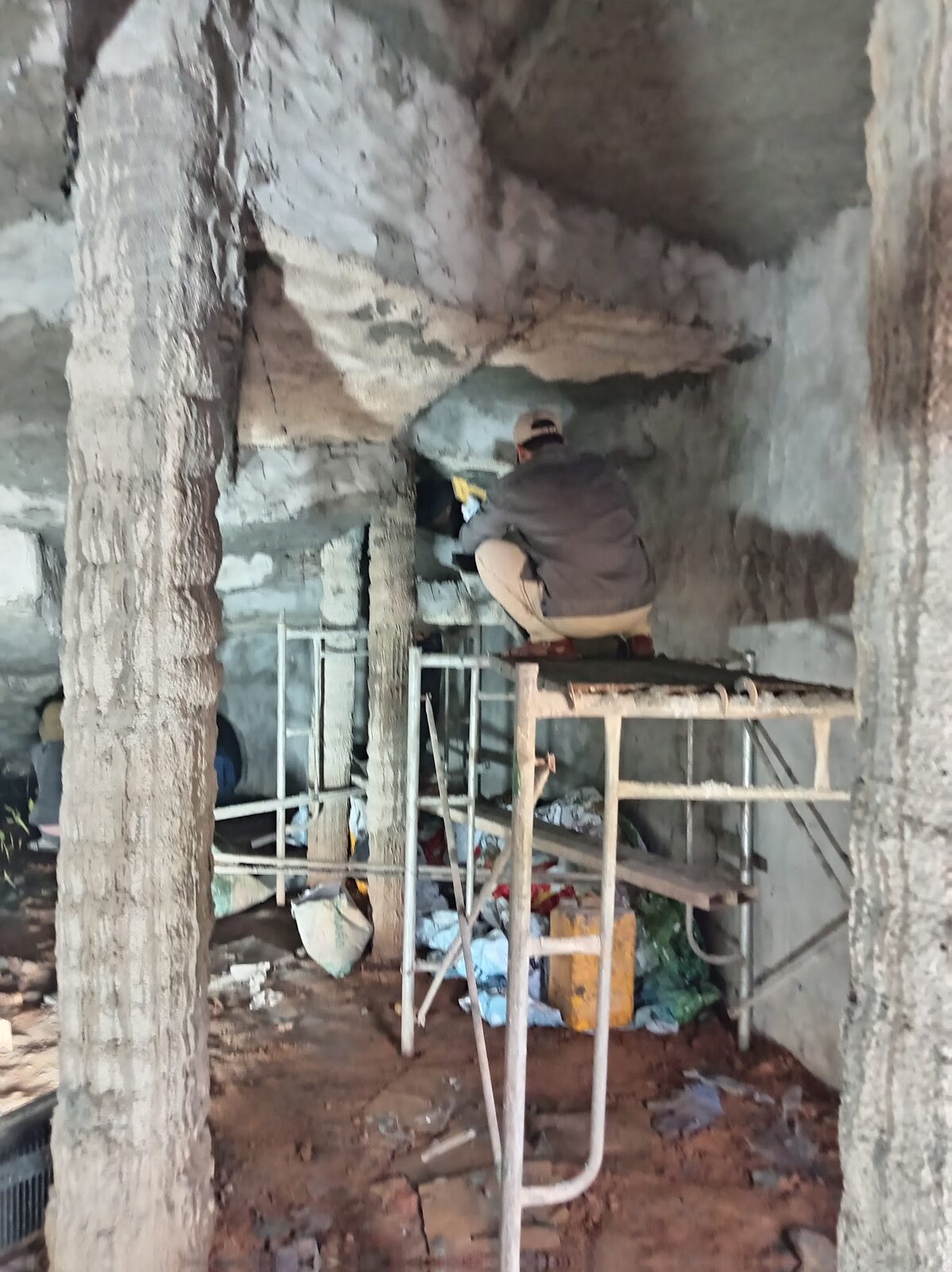

Kết cấu khung sắt nhìn từ bên trong thác nước
Kết cấu khung sắt nhìn từ bên trong, trước khi đắp xi măng

Giai đoạn 3: Đắp cốt xi măng, tạo hình đá (3/5 – 26/5/2026)

Sau đợt nghỉ lễ, công trình trở lại từ ngày 3/5 với phần khung sắt đã hoàn chỉnh. Đội thợ bắt đầu đắp cốt xi măng cả bên trong lẫn bên ngoài khối thác nước, đồng thời dựng thêm khung sắt phụ để tạo hình từng phiến đá.

Ứng dụng máy móc để tăng tốc độ và độ đồng đều

Từ ngày 9/5, công trình bắt đầu áp dụng máy phun xi măng thay cho đắp tay hoàn toàn như giai đoạn trước, giúp tiến độ nhanh hơn rõ rệt. Ngày hôm sau, máy sàng cát cũng được đưa vào sử dụng để đảm bảo độ mịn và đồng đều của vữa tạo hình đá.

Hộp kinh nghiệm chuyên gia

Đắp tay thủ công cho ra chi tiết tự nhiên nhưng tốn thời gian; máy phun xi măng và máy sàng cát giúp rút ngắn tiến độ đáng kể ở những mảng lớn, trong khi các chi tiết đá tinh xảo vẫn được nghệ nhân hoàn thiện bằng tay ở bước sau.

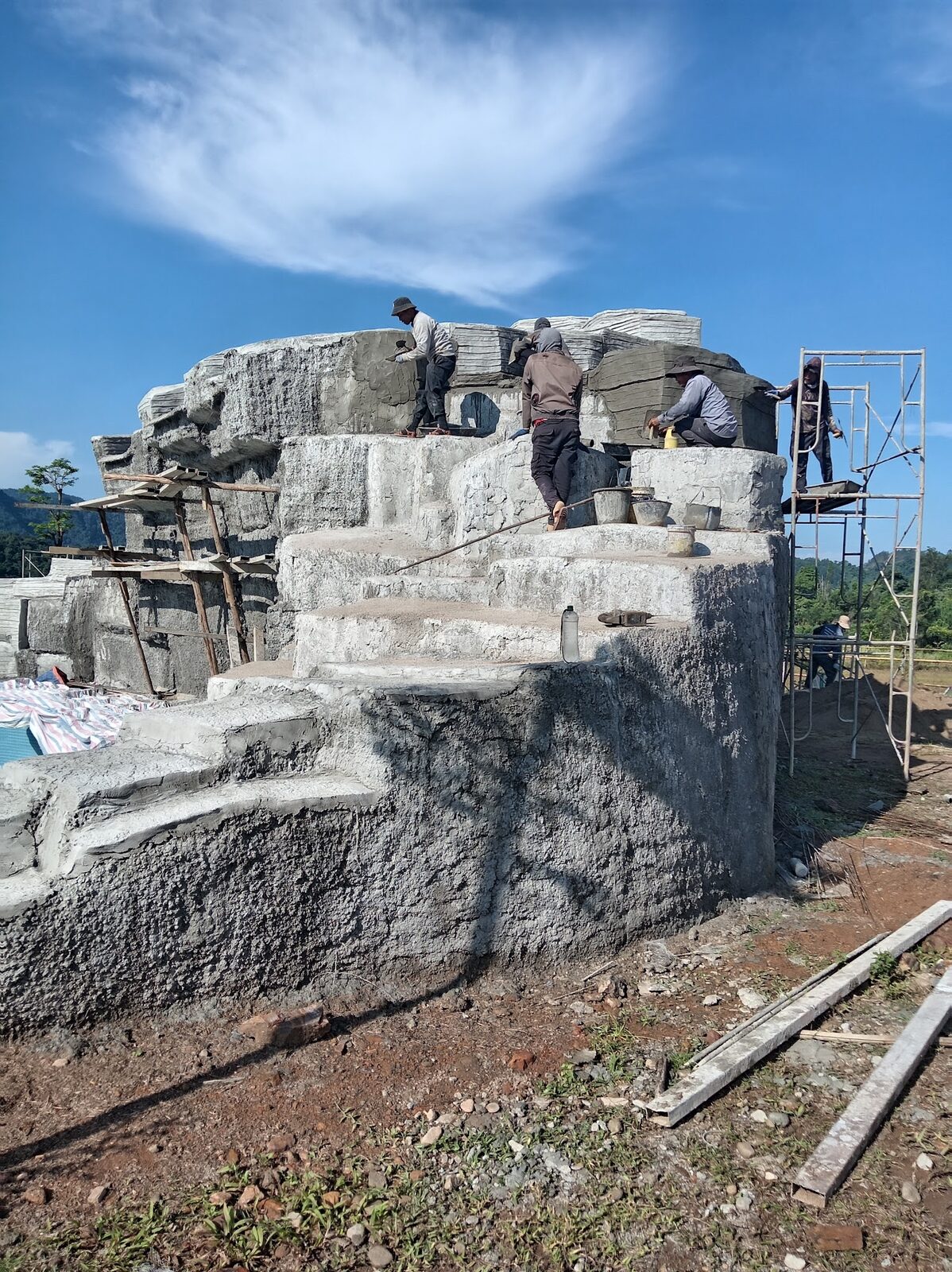

Đắp cốt xi măng bằng máy phun cho thác nước đá nhân tạo
Đắp cốt xi măng bằng máy phun, đầu tháng 5/2026

Phát hiện sai lệch thiết kế và làm lại

Ngày 18/5, trong quá trình kiểm tra, lớp giả đá ở một số mảng được phát hiện không đúng với thiết kế ban đầu. Thay vì bỏ qua, đội thi công quyết định làm lại toàn bộ phần này ngay trong hai ngày 18–19/5, trước khi tiếp tục dựng khung sắt phía sau thác nước và hoàn thiện phần giả đá vào ngày 26/5.

Tạo hình chi tiết từng phiến đá thác nước đá nhân tạo
Tạo hình chi tiết từng phiến đá, giữa tháng 5/2026

Giai đoạn 4: Sơn hoàn thiện và xử lý sự cố thấm nước (27/5 – 4/6/2026)

Ngày 27/5, đội thợ sơn lớp lót phủ trắng lên toàn bộ khối đá để chuẩn bị lên màu. Ngày 28–29/5, lớp màu đá thật được sơn hoàn thiện cùng với lớp sơn chống thấm bên ngoài.

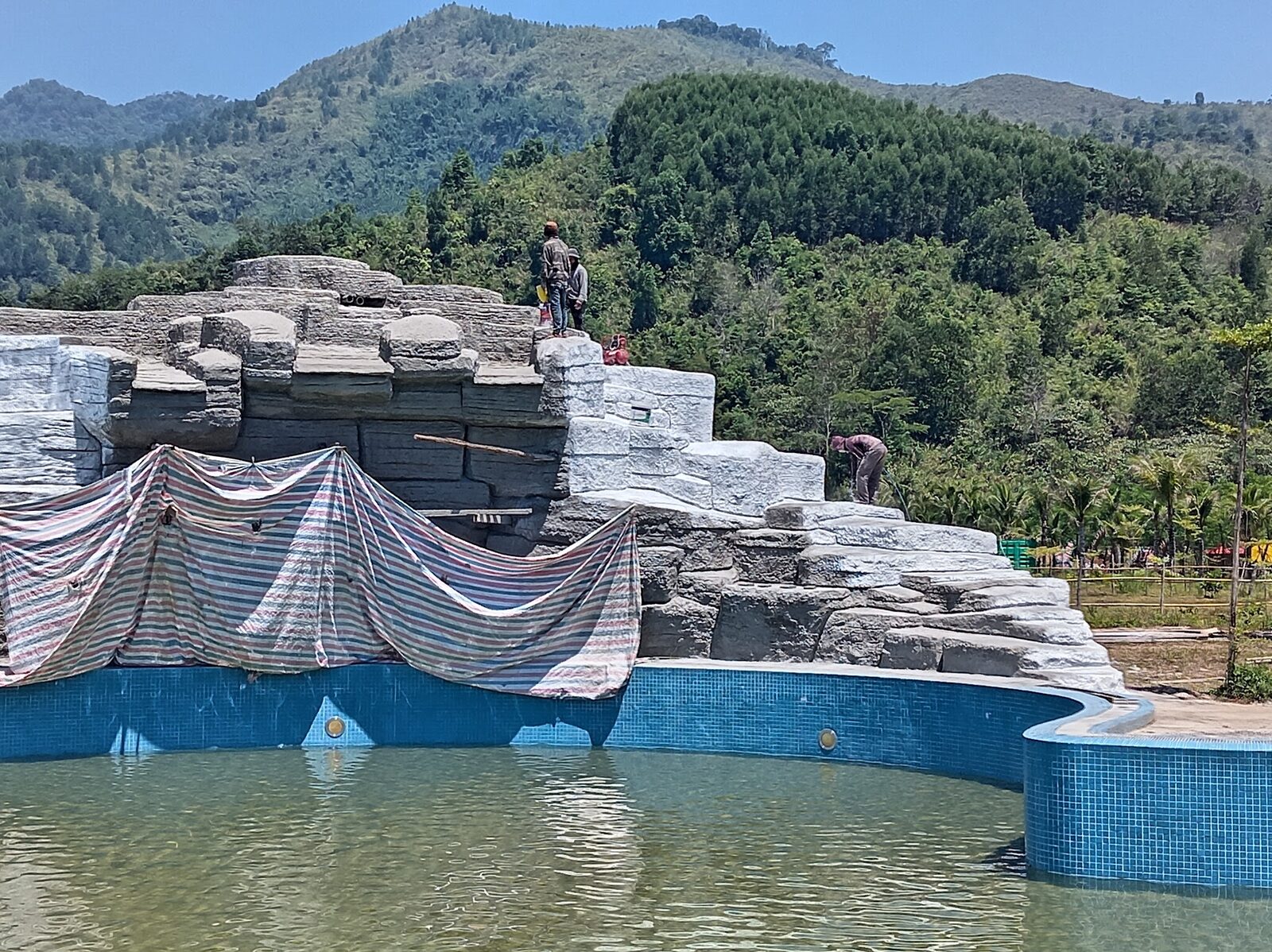

Lớp lót trắng hoàn thiện hình khối thác nước đá nhân tạo
Lớp lót trắng hoàn thiện hình khối trước khi lên màu, cuối tháng 5/2026

Nghiệm thu lần 1 không đạt

Ngày 31/5, công trình được đưa vào nghiệm thu lần đầu. Khách hàng yêu cầu chỉnh sửa lại phần miệng thác nước chảy cho thẩm mỹ hơn, đồng thời phát hiện hiện tượng thấm nước tại khu vực hầm bên dưới. Kết quả nghiệm thu lần này không được chấp nhận.

Hộp kinh nghiệm chuyên gia

Không phải công trình nào cũng suôn sẻ ngay từ lần nghiệm thu đầu tiên — điều quan trọng là cách xử lý khi sự cố phát sinh. Ngày 2/6, đội thi công khắc phục thấm nước bằng cách lót bạt ni lông cắt đôi bên dưới nền xi măng trước khi đắp lại lớp xi măng mới, đồng thời phun thêm một lớp sơn chống thấm ngược bên dưới hầm để xử lý triệt để từ gốc chứ không chỉ vá bề mặt.

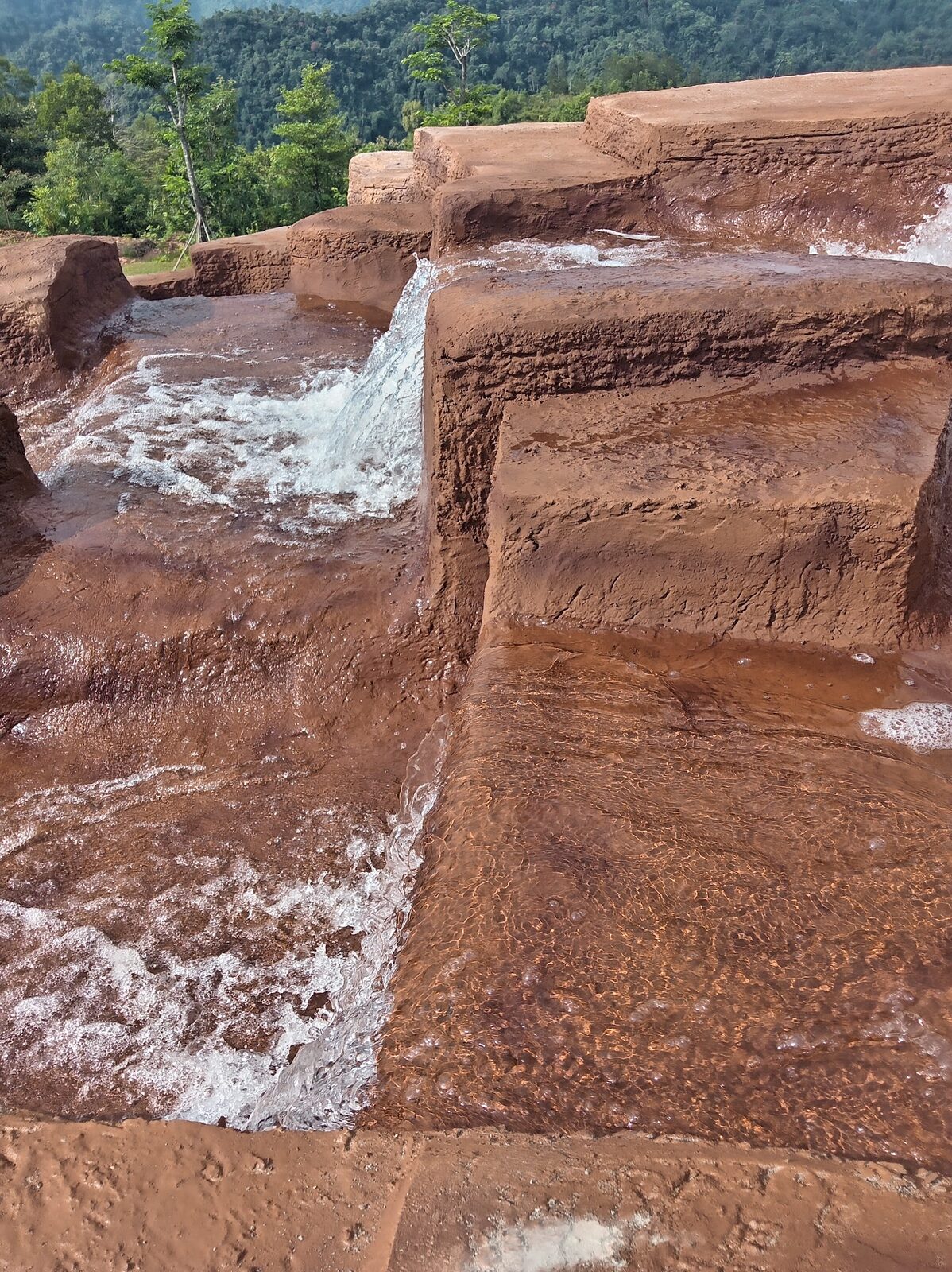

Sơn hoàn thiện màu đá thật thác nước đá nhân tạo
Sơn hoàn thiện màu đá thật, đầu tháng 6/2026

Ngày 3/6/2026, công trình được nghiệm thu lại và được khách hàng chấp thuận. Dự án chính thức kết thúc và bàn giao vào ngày 4/6/2026.

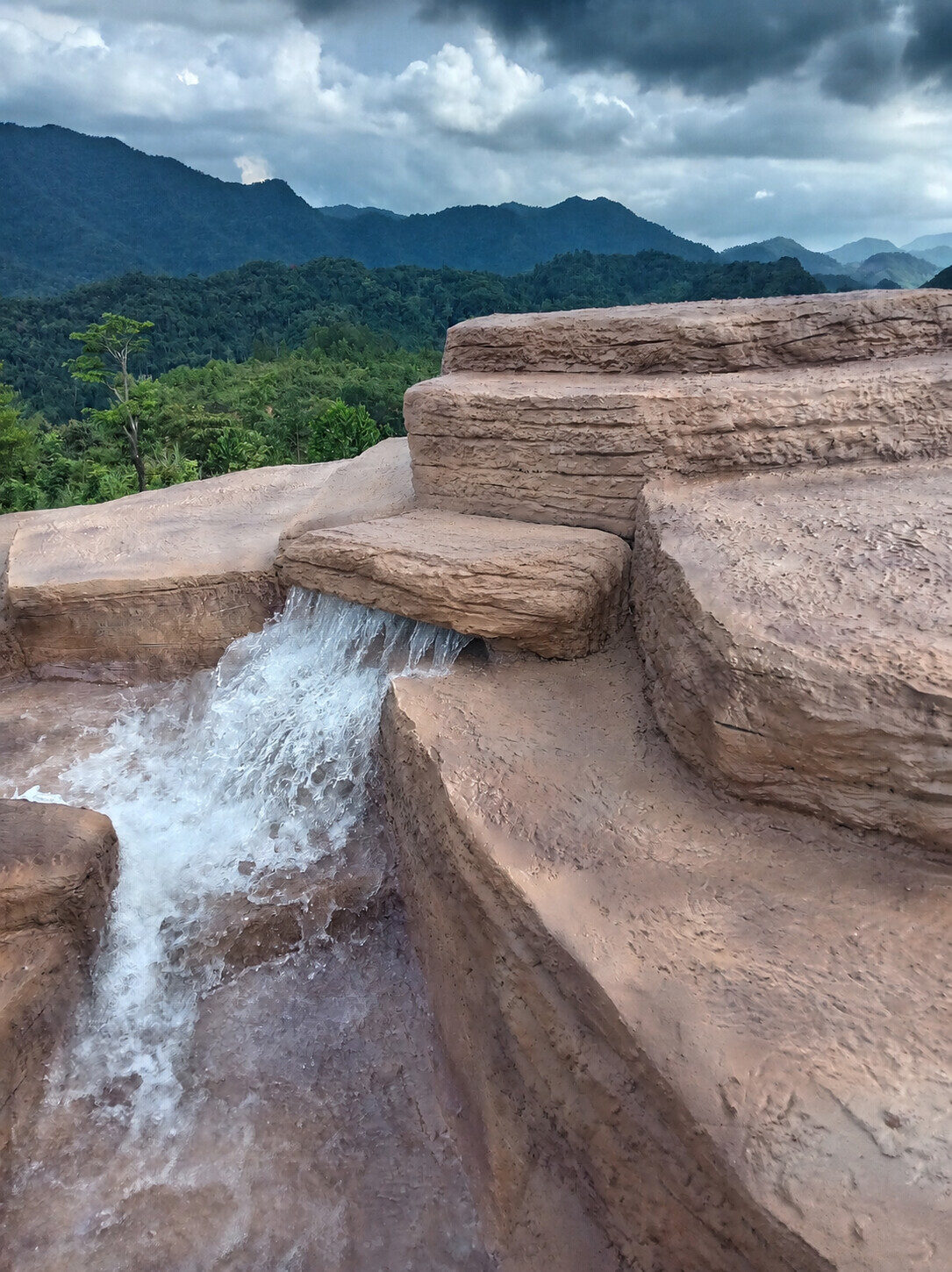

Thác nước đá nhân tạo hoàn thiện tại Cổng Trời Đông Giang
Thác nước đá nhân tạo hoàn thiện, bàn giao ngày 4/6/2026

Nhìn lại 90 ngày thi công: con số nói lên điều gì

Từ 7/3/2026 đến 4/6/2026 — tổng cộng 90 ngày — hạng mục thác nước đá nhân tạo đã trải qua một lần làm lại phần tạo hình đá do sai lệch thiết kế và một lần nghiệm thu chưa đạt vì sự cố thấm nước, được xử lý triệt để trước ngày bàn giao. Đội thợ được luân phiên phối hợp cùng lúc với công trình tượng già làng Cơ Tu tại cùng khu du lịch.

90
ngày thi công thực tế
2
lần tạo hình đá (làm lại 1 lần)
1
lần nghiệm thu chưa đạt, xử lý thành công
2
công trình song song, cùng đội thợ

Kết luận

Thác nước đá nhân tạo tại Cổng Trời Đông Giang là minh chứng cho việc một công trình đẹp không đến từ sự suôn sẻ tuyệt đối, mà đến từ cách đội thi công đối mặt và xử lý từng vấn đề phát sinh — từ sai lệch thiết kế giữa chừng đến sự cố thấm nước trước ngày bàn giao. Chúng tôi tin rằng sự minh bạch trong từng giai đoạn thi công chính là nền tảng để xây dựng lòng tin lâu dài với khách hàng.
